Cách thiết kế phối hợp giữa các bộ phận trong tổ chức
Cách tiếp cận hiệu quả hơn là thiết kế mức phối hợp theo mức độ phụ thuộc. Quan hệ càng đơn giản và dự đoán được thì càng có thể chuẩn hóa bằng quy tắc, đầu ra và thời hạn. Quan hệ càng tương tác hai chiều, nhiều ngoại lệ và khó dự đoán thì càng cần trao đổi trực tiếp, vai trò tích hợp hoặc nhóm liên chức năng. Mục tiêu không phải làm cho mọi bộ phận “phối hợp thật nhiều”, mà là tạo đúng lượng phối hợp tại đúng điểm phụ thuộc.
Bắt đầu từ mức độ phụ thuộc giữa các bộ phận
Không phải mọi quan hệ liên phòng ban đều cần cùng một cơ chế phối hợp. Điểm xuất phát nên là câu hỏi: công việc của bộ phận A phụ thuộc vào bộ phận B theo cách nào? Khi loại phụ thuộc khác nhau, lượng thông tin phải trao đổi, tốc độ ra quyết định và mức độ tương tác cũng khác nhau.

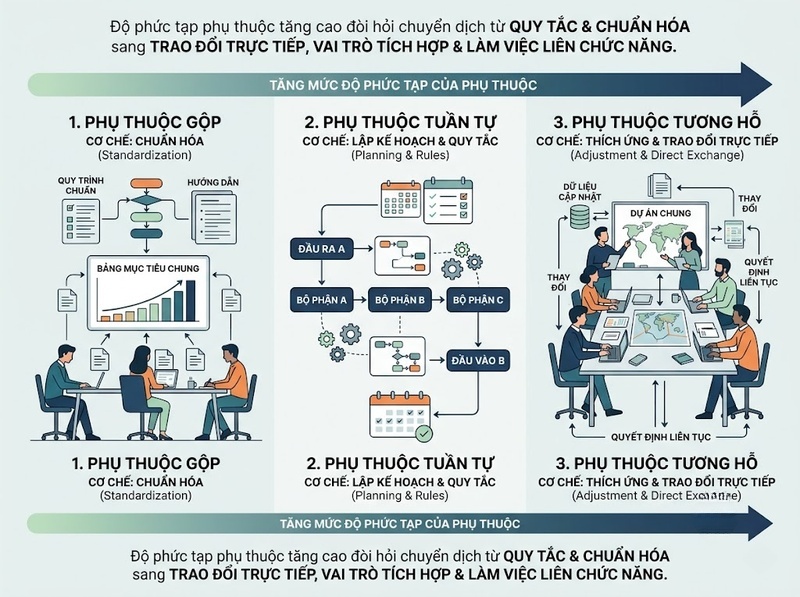

Một cách phân loại kinh điển trong lý thuyết tổ chức của James D. Thompson là phân biệt phụ thuộc gộp, phụ thuộc tuần tự và phụ thuộc tương hỗ. Giá trị thực tế của cách nhìn này nằm ở chỗ nó giúp tránh hai cực đoan: hoặc thiết kế quá ít phối hợp khiến điểm giao bị đứt, hoặc áp cùng một lớp họp và kiểm soát lên mọi quan hệ.
Phụ thuộc gộp: chuẩn hóa là đủ trong nhiều trường hợp
Ở phụ thuộc gộp, các đơn vị tương đối độc lập nhưng cùng đóng góp vào kết quả chung hoặc cùng dùng một nguồn lực chung. Hai chi nhánh bán hàng có thể vận hành riêng, nhưng cùng tác động đến doanh thu toàn công ty và cùng tuân theo chính sách giá.
Loại phụ thuộc này thường không đòi hỏi trao đổi liên tục giữa các bộ phận. Cơ chế phù hợp hơn là mục tiêu chung, quy tắc nhất quán, chuẩn dữ liệu và chu kỳ báo cáo. Nếu tổ chức lập thêm nhiều cuộc họp ngang cho một quan hệ vốn ít tương tác, chi phí phối hợp sẽ tăng mà giá trị thông tin tạo ra không tương xứng.
Phụ thuộc tuần tự: điểm bàn giao phải được thiết kế rõ
Ở phụ thuộc tuần tự, đầu ra của một bộ phận trở thành đầu vào của bộ phận tiếp theo. Ví dụ, bán hàng chốt đơn rồi chuyển yêu cầu sang vận hành; vận hành hoàn tất hồ sơ rồi chuyển sang tài chính để xuất hóa đơn.
Rủi ro chính nằm ở điểm bàn giao. Chỉ cần tiêu chuẩn đầu ra không rõ, một bộ phận có thể xem công việc là “đã xong” trong khi bộ phận nhận chưa thể bắt đầu. Vì vậy, cơ chế phối hợp cần tập trung vào tiêu chuẩn đầu vào–đầu ra, thời hạn, trạng thái công việc và xử lý ngoại lệ.
Phụ thuộc tương hỗ: cần phối hợp trực tiếp hơn
Ở phụ thuộc tương hỗ, các bộ phận phải liên tục điều chỉnh theo phản hồi của nhau. Phát triển sản phẩm, marketing, bán hàng và vận hành trong một đợt ra mắt sản phẩm thường có dạng này: thay đổi ở một bên có thể làm thay đổi kế hoạch của các bên còn lại.
Khi mức độ bất định và tương tác hai chiều tăng, chỉ dùng quy trình cố định thường không đủ. Tổ chức cần bổ sung kênh trao đổi trực tiếp, người tích hợp hoặc nhóm liên chức năng có quyền xử lý vấn đề tại chỗ. Đây cũng phù hợp với quan điểm thiết kế tổ chức theo năng lực xử lý thông tin của Jay Galbraith: mức độ bất định càng cao thì nhu cầu về cơ chế liên kết ngang và xử lý thông tin càng lớn.
Vì vậy, bước đầu tiên của thiết kế phối hợp không phải chọn công cụ hay lịch họp, mà là lập bản đồ các quan hệ phụ thuộc quan trọng. Mỗi quan hệ sau đó mới được gắn với mức phối hợp tương xứng.

Chuẩn hóa điểm giao: đầu vào, đầu ra và thời hạn
Sau khi nhận diện phụ thuộc, tổ chức cần biến từng điểm giao thành một giao diện vận hành rõ ràng. Một điểm giao tốt trả lời được: bộ phận nào cung cấp gì, bộ phận nào nhận gì, khi nào việc được xem là hoàn tất và ngoại lệ nào phải được xử lý khác quy trình bình thường.
Cơ chế này quan trọng vì nhiều xung đột liên phòng ban không bắt nguồn từ thái độ hợp tác mà từ định nghĩa công việc khác nhau. Bán hàng có thể tối ưu tốc độ chốt đơn, trong khi vận hành cần dữ liệu đầy đủ để triển khai; marketing có thể coi một chiến dịch đã sẵn sàng, trong khi pháp chế vẫn đang đánh giá nội dung. Nếu điều kiện bàn giao không được thống nhất trước, các bộ phận sẽ tranh luận sau khi vấn đề đã phát sinh.
Một điểm giao nên tối thiểu làm rõ năm yếu tố:
· Đầu vào bắt buộc mà bên nhận cần để bắt đầu
· Đầu ra cam kết mà bên giao phải cung cấp
· Tiêu chí hoàn tất để tránh tình trạng mỗi bên hiểu “xong” theo một cách
· Thời hạn hoặc thời gian phản hồi phù hợp với tính chất công việc
· Ngoại lệ và đường xử lý khi yêu cầu không đáp ứng điều kiện chuẩn
Đây là nơi các cơ chế chuẩn hóa trong lý thuyết của Henry Mintzberg có giá trị thực hành. Công việc càng lặp lại và dự đoán được, tổ chức càng có thể phối hợp bằng cách chuẩn hóa quy trình hoặc chuẩn hóa đầu ra thay vì yêu cầu quản lý can thiệp vào từng trường hợp.
Tuy nhiên, không nên biến mọi điểm giao thành một “hợp đồng nội bộ” quá chi tiết. Nếu ngoại lệ xảy ra thường xuyên hoặc điều kiện kinh doanh thay đổi nhanh, tiêu chuẩn cứng có thể làm chậm phản ứng. Khi đó, điểm giao vẫn cần chuẩn hóa phần ổn định, còn phần biến động phải có cơ chế trao đổi và quyết định linh hoạt hơn.
Phân định quyền quyết định và trách nhiệm tại điểm giao
Một quy trình có thể rõ nhưng vẫn tắc nếu không rõ ai có quyền quyết định khi các bộ phận bất đồng. Đây là khác biệt giữa trách nhiệm thực hiện và quyền ra quyết định. Nhiều tổ chức phân công rất nhiều người “cùng chịu trách nhiệm”, nhưng lại không chỉ định một chủ thể có quyền chốt.
Thiết kế quyền quyết định nên bắt đầu từ từng quyết định liên phòng ban quan trọng, chẳng hạn: ai được thay đổi cam kết với khách hàng, ai chấp thuận ngoại lệ giá, ai quyết định ưu tiên nguồn lực, ai xác nhận một sản phẩm đủ điều kiện ra mắt. Với mỗi quyết định, cần làm rõ bốn vai trò: người đề xuất, người cung cấp ý kiến bắt buộc, người ra quyết định cuối cùng và người chịu trách nhiệm thực thi sau quyết định.
Các ma trận như RACI có thể hữu ích để mô tả vai trò trong công việc, nhưng chúng không tự động giải quyết được quyền quyết định. Nếu một ô “Accountable” được gắn cho nhiều người, hoặc phạm vi quyết định không rõ, ma trận chỉ làm cho sự mơ hồ trông có vẻ có cấu trúc. Vì vậy, điều quan trọng không phải biểu mẫu mà là nguyên tắc: một quyết định phải có một nơi chốt cuối cùng, trừ khi tổ chức cố ý thiết kế cơ chế đồng thuận và chấp nhận chi phí thời gian của nó.
Quyền quyết định cũng cần đi cùng giới hạn. Người có quyền chốt không nên được phép bỏ qua dữ liệu chuyên môn của bộ phận khác trong những vấn đề thuộc chuyên môn bắt buộc. Ví dụ, người phụ trách thương mại có thể quyết định ưu tiên khách hàng, nhưng không nên tự bỏ qua điều kiện an toàn, pháp lý hoặc kiểm soát tài chính đã được xác lập.
Cách thiết kế này giảm một dạng leo thang không cần thiết: vấn đề được đẩy lên cấp cao chỉ vì hai bộ phận ngang cấp không biết ai có quyền chốt. Khi quyền được phân định trước, cấp quản lý cao hơn chỉ cần can thiệp vào ngoại lệ thực sự vượt phạm vi đã ủy quyền.
Thiết kế luồng thông tin và nhịp phối hợp vừa đủ
Phối hợp không đồng nghĩa với họp thường xuyên. Một cơ chế phối hợp tốt phải đưa đúng thông tin đến đúng người tại thời điểm họ cần ra quyết định hoặc điều chỉnh công việc. Nếu thông tin đến quá muộn, phối hợp thất bại; nếu mọi người nhận mọi thông tin, chi phí chú ý tăng và tín hiệu quan trọng dễ bị chìm.
Luồng thông tin nên được thiết kế quanh ba loại nhu cầu. Thứ nhất là thông tin trạng thái để các bên biết công việc đang ở đâu. Thứ hai là thông tin ngoại lệ để cảnh báo khi thực tế lệch khỏi điều kiện chuẩn. Thứ ba là thông tin quyết định để xác định vấn đề nào cần người có thẩm quyền lựa chọn phương án.
Từ đó, nhịp phối hợp có thể được chia thành ba lớp thay vì dùng một lịch họp cho tất cả:
· Theo sự kiện khi xuất hiện một ngoại lệ, rủi ro hoặc thay đổi cần phản ứng ngay
· Theo chu kỳ vận hành để rà soát tải công việc, cam kết và nút thắt đang hình thành
· Theo chu kỳ cải tiến để phân tích nguyên nhân lặp lại và thay đổi quy trình hoặc quyền hạn
Cuộc họp chỉ cần tồn tại khi nó giúp xử lý thông tin mà bảng theo dõi, quy trình hoặc trao đổi bất đồng bộ không xử lý tốt. Một cuộc họp chỉ để “cập nhật tình hình” thường là tín hiệu cho thấy luồng dữ liệu trạng thái chưa được thiết kế tốt. Ngược lại, các vấn đề nhiều phương án, phụ thuộc lẫn nhau và cần thương lượng nhanh thường phù hợp với trao đổi trực tiếp.
Tổ chức cũng nên có một nguồn thông tin chung cho các điểm giao quan trọng: cùng định nghĩa trạng thái, cùng phiên bản dữ liệu và cùng tiêu chí ưu tiên. Nếu mỗi bộ phận duy trì một bảng số liệu riêng, cuộc họp dễ chuyển từ giải quyết vấn đề sang tranh luận xem dữ liệu nào đúng.
Giới hạn ở đây là không phải thông tin nào cũng cần minh bạch cho tất cả. Mục tiêu của phối hợp là khả năng hành động, không phải tối đa hóa lượng thông tin được chia sẻ. Thiết kế tốt phải lọc thông tin theo vai trò và quyết định.
Gắn các bộ phận bằng mục tiêu và chỉ số chung
Một nguyên nhân phổ biến của phối hợp kém là mỗi bộ phận hành động hợp lý theo KPI riêng nhưng tổng thể lại tạo kết quả không tối ưu. Nếu bán hàng chỉ được đo bằng doanh số, vận hành chỉ được đo bằng mức sử dụng nguồn lực và tài chính chỉ được đo bằng kiểm soát chi phí, mỗi bên có thể bảo vệ chỉ số của mình bằng cách chuyển chi phí hoặc rủi ro sang bộ phận khác.
Giải pháp không phải biến toàn bộ KPI thành KPI chung. Điều đó có thể làm mờ trách nhiệm chức năng. Cách thiết kế tốt hơn là giữ chỉ số riêng cho năng lực chuyên môn, đồng thời bổ sung một số chỉ số xuyên điểm giao phản ánh kết quả mà nhiều bộ phận cùng tạo ra.
Ví dụ, một chuỗi từ bán hàng đến triển khai có thể theo dõi thời gian từ khi đơn được xác nhận đến khi khách hàng nhận giá trị, tỷ lệ hồ sơ phải trả lại để bổ sung, tỷ lệ cam kết đúng hạn hoặc số trường hợp phải leo thang do thông tin thiếu. Các chỉ số này giúp tổ chức nhìn thấy chất lượng của phối hợp thay vì chỉ nhìn hiệu suất từng phòng ban.
Cơ chế tác động nằm ở việc thay đổi đơn vị tối ưu hóa. Khi một phần đánh giá được gắn với kết quả đầu-cuối, các bộ phận có lý do để giải quyết nút thắt tại điểm giao thay vì chỉ bảo vệ hiệu suất cục bộ. Tuy vậy, chỉ số chung phải nằm trong phạm vi mà các bên thực sự có khả năng tác động. Nếu một nhóm bị đánh giá bằng kết quả mà họ gần như không kiểm soát, KPI chung sẽ tạo cảm giác bất công hơn là thúc đẩy phối hợp.
Do đó, mỗi kết quả liên phòng ban nên có một “thước đo sức khỏe” của dòng công việc, nhưng không cần chia sẻ mọi chỉ số. Câu hỏi kiểm tra là: nếu chỉ số này xấu đi, các bộ phận liên quan có thể cùng thay đổi hành vi hoặc quy trình để cải thiện hay không? Nếu câu trả lời là không, đó có thể không phải một chỉ số phối hợp phù hợp.
Tăng cường cơ chế phối hợp theo mức độ bất định
Khi điểm giao, quyền quyết định, luồng thông tin và mục tiêu chung đã rõ, tổ chức mới nên quyết định cần thêm cơ chế liên kết nào. Nguyên tắc là dùng cơ chế nhẹ nhất có thể xử lý được mức độ phụ thuộc và bất định hiện có.
Với công việc ổn định, lặp lại và ít ngoại lệ, quy trình, tiêu chuẩn đầu ra và lịch phối hợp định kỳ thường đủ. Khi ngoại lệ tăng, có thể cần một vai trò liên kết giữa hai đơn vị để gom thông tin và giải quyết vướng mắc mà không phải đưa tất cả vấn đề lên quản lý cấp cao. Khi nhiều bộ phận phải liên tục điều chỉnh lẫn nhau cho một kết quả chung, nhóm liên chức năng hoặc vai trò tích hợp có thẩm quyền thường phù hợp hơn.
Điều này phản ánh một điểm chung trong các lý thuyết của Mintzberg và Galbraith: tổ chức có nhiều cơ chế phối hợp khác nhau, từ tiêu chuẩn hóa đến điều chỉnh trực tiếp và các quan hệ ngang. Không có một cơ chế tối ưu cho mọi trường hợp; cơ chế phải phù hợp với mức độ phức tạp của luồng công việc.
Một thiết kế thực tế có thể đi theo “thang” tăng cường:
1. Quy tắc và tiêu chuẩn cho công việc có thể dự đoán
2. Chủ sở hữu điểm giao khi cần một người theo dõi xuyên hai đơn vị
3. Nhịp phối hợp liên phòng ban khi các quyết định phải được đồng bộ định kỳ
4. Vai trò tích hợp hoặc nhóm liên chức năng khi tương tác hai chiều cao
5. Cơ chế leo thang khi vấn đề vượt quyền, vượt ngưỡng rủi ro hoặc không thể giải quyết trong thời gian cho phép
Cơ chế leo thang cần được thiết kế trước, không phải chỉ dùng khi quan hệ đã căng thẳng. Nó nên xác định điều kiện nào buộc phải leo thang, cấp nào tiếp nhận, thông tin tối thiểu phải có và thời gian cần phản hồi. Nếu mọi bất đồng đều được đưa lên lãnh đạo, hệ thống phối hợp ở cấp vận hành đang quá yếu. Nếu không vấn đề nào được phép leo thang, các đơn vị có thể mắc kẹt trong tranh luận ngang cấp.
Cuối cùng, phối hợp cần được xem như một thiết kế có thể cải tiến. Tổ chức có thể theo dõi thời gian ra quyết định liên phòng ban, thời gian chờ tại điểm bàn giao, tỷ lệ làm lại, số ngoại lệ lặp lại và số lần leo thang. Không có một ngưỡng chuẩn chung cho mọi tổ chức; giá trị của các chỉ số này nằm ở xu hướng nội bộ và ở khả năng chỉ ra điểm giao nào đang tạo ma sát.
Nếu các chỉ số xấu đi, không nên mặc định kết luận rằng “các phòng ban thiếu tinh thần hợp tác”. Cần quay lại kiểm tra cấu trúc: loại phụ thuộc có thay đổi không, tiêu chuẩn bàn giao còn phù hợp không, quyền quyết định có bị chồng lấn không, thông tin có đến đúng lúc không và cơ chế phối hợp hiện tại có đủ mạnh cho mức bất định mới hay không.
Phối hợp giữa các bộ phận vận hành tốt khi nó được thiết kế như một hệ thống, thay vì phụ thuộc vào thiện chí hoặc số lượng cuộc họp. Hệ thống đó bắt đầu từ việc nhận diện quan hệ phụ thuộc, sau đó làm rõ điểm giao, quyền quyết định, luồng thông tin, mục tiêu chung và cơ chế xử lý ngoại lệ.
Nguyên tắc quan trọng nhất là mức phối hợp phải tương xứng với mức phụ thuộc và bất định. Công việc ổn định nên được chuẩn hóa để giảm chi phí phối hợp; công việc tương hỗ và nhiều ngoại lệ cần cơ chế liên kết trực tiếp hơn. Khi tổ chức thiết kế đúng điểm giao và đúng quyền, nhiều “vấn đề con người” giữa các phòng ban thực chất sẽ giảm vì nguyên nhân cấu trúc đã được xử lý từ trước.
